Aktueller Stand Ausbau Straßenbahn
geschrieben von HansL
Das hatte ich zwar gesehen, aber irgendwie damals alles so gegeben empfunden, dass ich das nicht noch mal überprüft hatte.

Jetzt wäre nur interessant zu wissen, weshalb man dies nun so umgesetzt hat und welche Nachteile sich auch dadurch ergeben( es ist glaub ich mal sehr komplizierte Ampelschaltung und schlechtere Fußgängerüberquerung.)
Kreuzung Finkenbrunn
12.07.2025 15:38
Zitat
Timboli91
Das hatte ich zwar gesehen, aber irgendwie damals alles so gegeben empfunden, dass ich das nicht noch mal überprüft hatte.

Jetzt wäre nur interessant zu wissen, weshalb man dies nun so umgesetzt hat und welche Nachteile sich auch dadurch ergeben( es ist glaub ich mal sehr komplizierte Ampelschaltung und schlechtere Fußgängerüberquerung.)

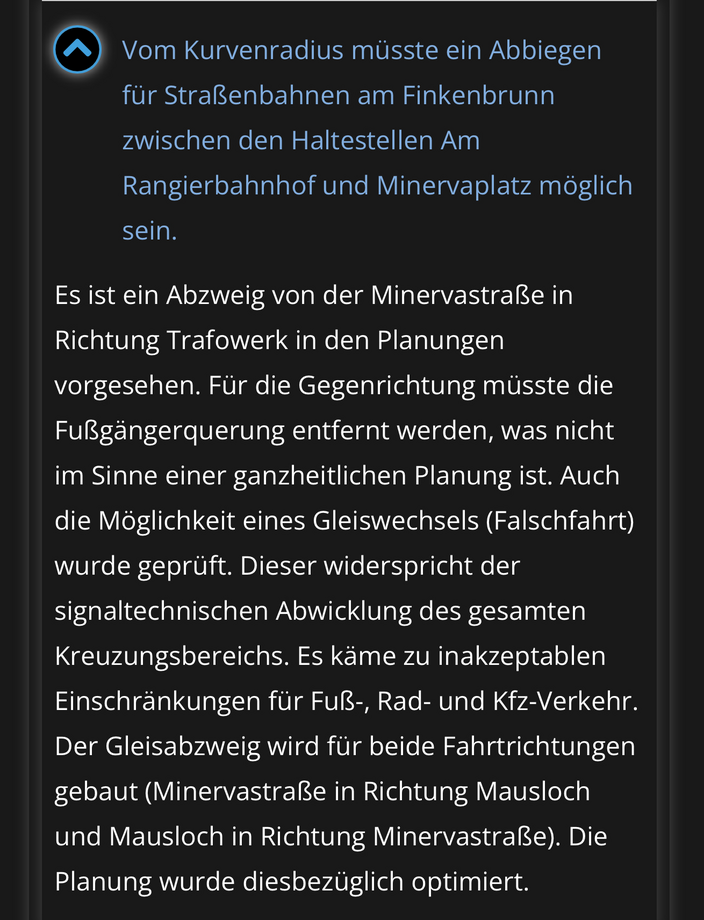

Man hatte Probleme mit dem Kurvenradius.

Aber jetzt hat man eingesehen, dass die Kurve höchst sinnvoll ist. Damit man wenigstens einen zweiten Weg ins Depot hat. Ist auch nötig, wenn die Frankenstraße endlich umgebaut wird. Und eine Lösung gefunden.

Die grundsätzlichen Überlegungen bei der Planung von Straßenbahngleisen in Nürnberg stellen oft einige Fragen. Siehe nur den verpfuschten Gleisplan am Bahnhof.
In der Präsentation zur Infoveranstaltung im März 2022 mit der Vorstellung der Entwurfsplanung gibt es ein vollständiges Gleisdreieck. Auf Seite 13 mit dem Titel "Änderungen Verkehrssystem" gibt es zwei Pläne mit blau eingezeichneten Fahrbahnen (MIV), die zweite zur Kreuzung Finkenbrunn mit der Unterzeile "Finkenbrunn: zukünftig kein Linksabbiegen Richtung Norden".

Diese Aussage bezieht sich eindeutig auf den MIV und nicht auf die Straßenbahn. In der Präsentation gibt es auch Pläne der gesamten Strecke, aber so stark verkleinert, dass man keine Details erkennen kann.


Im der Entscheidungsvorlage zur Sitzung des AfV im September 2022 gibt es unter Punkt 3. "Anträge Bündnis 90-Die Grünen vom 19.05.2022" einen Unterpunkt 3.2.
>> Die Stadtratsfraktion Bündnis 90-Die Grünen beantragt: <<
[...] 3.2 >> Prüfung eines vollständigen Gleisdreiecks am Knoten Finkenbrunn <<

Antwort: >> Ein vollständiges Gleisdreieck wird realisiert. Die Lösung führt zu einer Erhöhung der Wirtschaftlichkeit im täglichen Betrieb durch die Möglichkeit, in beiden Richtungen von und zum Betriebshof Heinrich-Alfes-Straße über die Minervastraße aus- und einzurücken. Dadurch wird auch die Gugel- und Landgrabenstraße zu Beginn und Ende der Betriebszeiten entlastet. <<

Der Zweck des Unterpunktes im Antrag erschließt sich mir nicht, da dies bereits Stand der Entwurfsplanung gewesen ist (zu Ungunsten des MIV).
Evtl. war zum Zeitpunkt als der Antrag gestellt wurde noch nicht bekannt, dass das vollständige Gleisdreieck realisiert wird. Es dauert ja zum einen etwas bis die aktuellen Planungen weitergegeben werden und zum anderen auch bis ein gestellter Antrag dann tatsächlich auf der Tagesordnung auftaucht.
Es war ja lange Zeit nur eine Spur zum Abbiegen für die Tram gesetzt, auch mit Überlegung, daß Trams in der Gegenrichtung über einen Gleiswechsel dann auch über diese Spur trotzdem abbiegen können. Aber da hätte glaub ich außer dieser Tram die gesamte Kreuzung rot haben müssen um das durchzuführen, was ja auch ein Unding ist und deswegen wohl nicht weiterverfolgt wurde.

Tschö
UHM
Genau auf diesem Stand war ich auch und hatte dann schon gar nicht mehr damit gerechnet, dass da intelligent weiter geplant wird
Unsere Strassenbahn-Neubaustrecken.

Stadtpark (SL 7) Eröffnung Ende 2026.
Minervaplatz (SL 4/11) Vorarbeiten 2025.
Bauernfeindstr. (SL 7) Baubeginn ?.
Erlangen, Herzogenaurach (SL 4/10) Baubeginn 2028.
Ich komme auf einen Beitrag vom 11. Juni zurück:

Zitat
UHM
Aktueller Artikel zu den anstehenden Bauarbeiten Linie 8 Hbf - Rathenauplatz - Erlenstegen:
[www.nordbayern.de]

BahnMarkus schrieb dazu:

Zitat

Interessant, dass nordbayern nicht mal den Kalender lesen kann... "Seit Mittwoch, dem 10.06.25[...]. Was denn nun? Seit Mittwoch oder seit dem 10.06.25?

Das haben sie inzwischen auf Dienstag korrigiert. Der Artikel basiert auf einer Pressemitteilung der VAG vom 10.06. mit richtiger Angabe des Wochentags.

Übrigens, die Linie 7 wird von September 2026 an zum Stadtpark fahren. Hier ist der volle Text der Mitteilung der VAG:

Zitat

Gleiserneuerungen an mehreren Stellen entlang der Straßenbahnlinie 8 –
Umbau zweier Haltestellen – Gleisdreieck Rathenauplatz wird fit für künftig zwei Linien


Ab Dienstag, 10. Juni 2025 bis Samstag, 13. Dezember 2025 stehen auf dem Nordast der Straßenbahnlinie 8 (Doku-Zentrum – Erlenstegen) einige Gleisbaumaßnahmen an. Während der Zeit setzt die VAG Verkehrs-Aktiengesellschaft Nürnberg Ersatzbusse ein.

So fährt die Straßenbahnlinie 8 während der Bauzeit
Während der gesamten Bauzeit kann die Straßenbahnlinie 8 nicht wie gewohnt fahren. Die Bahnen enden vom Doku-Zentrum kommend am Hauptbahnhof und fahren zurück. Ab Hauptbahnhof können Fahrgäste bis zum Rathenauplatz auf die U-Bahn-Linien U2 und U3 ausweichen; ab Rathenauplatz setzt die VAG Ersatzbusse mit der Bezeichnung E8 ein, die bis Erlenstegen und wieder zurück fahren. Es gibt aber zwei Ausnahmen: In der Zeit ab 10. bis 22. Juni sowie zwischen dem 4. und 15. August 2025 stehen auch im U-Bahn-Bereich Gleisbauarbeiten an. Deswegen fahren die Busse E8 in diesen beiden Zeiträumen jeweils bereits ab Hauptbahnhof bis Erlenstegen und umgekehrt.

In beiden Fällen gilt: Die Busse fahren analog der Strecke, wie sie auch die Linie 8 fahren würde. Wo möglich bedienen sie den Originalhalt der Straßenbahn, andernfalls richtet die VAG in der Nähe Ersatzhaltestellen ein.

VAG-Gleisbaumaßnahmen auf einen Blick
Die VAG arbeitet gleich an mehreren Stellen. So erneuert sie auf Höhe der Straßenbahnhaltestelle Wöhrder Wiese rund 150 Meter Gleise und baut die Haltestelle barrierefrei um. Beide Maßnahmen finden im Zug der ohnehin anstehenden Sanierung der dortigen Steubenbrücken durch die Stadt Nürnberg statt. Rund um den Rathenauplatz saniert die VAG die Gleise, um den Bereich fit für künftig zwei Straßenbahnlinien zu machen. Denn ab September 2026 fährt hier neben der Linie 8 auch die Straßenbahnlinie 7 Richtung Stadtpark. Und entlang der Äußeren Sulzbacher Straße bringt die VAG rund 600 Meter Gleise wieder auf Vordermann. Etwa 480 davon auf Höhe des Ostbahnhofes, die anderen knapp 120 Meter im Bereich des Thumenberger Wegs. Die gleichnamige Haltestelle wird zudem barrierefrei umgebaut. Die Arbeiten finden altersbedingt statt, weil die Gleise nach durchschnittlich 30 Jahren am Ende ihrer Nutzungsdauer angelangt sind.

Buslinie 45: Anpassung der Umleitung
Bereits seit Ende Mai laufen die Arbeiten zur Erneuerung der Bahnbrücke über den Thumenberger Weg. Die Bauarbeiten gehen bis voraussichtlich Ende 2027. Während dieser Zeit muss die Buslinie 45 (Frankenstraße – Ziegelstein) ausweichen. Der Umleitungsverlauf muss aber zeitweise geändert werden und zwar dann, wenn die VAG im Bereich des Thumenberger Weges ab 10. Juni bis Anfang Juli 2025 die Straßenbahngleise saniert. Welcher Umleitungsverlauf wann gilt und wie die Busse der Linie 45 dann unterwegs sind, gibt es auf der Website der VAG zum Nachlesen.

Großes Paket: Städtische Baumaßnahmen bündeln
Während der umfangreichen VAG-Gleisbauarbeiten nutzen auch andere städtische Partner die Gelegenheit, um anstehende Maßnahmen in diesem Bereich umzusetzen. So zum Beispiel Kanalbauarbeiten, durchgeführt von der Stadtentwässerung- und Umweltanalytik Nürnberg (SUN) oder Straßenbauarbeiten durch den Servicebetrieb Öffentlicher Raum (SÖR) oder die Erneuerung der Wasserleitungen durch die N-ERGIE. Durch die engen Absprachen der geplanten Maßnahmen können Synergien geschaffen werden. Das reduziert Ersatzverkehre und spart Kosten; Fahrgäste, Radfahrer*innen und Fußgänger*innen sowie der Individualverkehr müssen nicht mehrmals auf Ersatzverkehre oder Umleitungen ausweichen.

Interaktive Karte zeigt die einzelnen Bauabschnitte
Eine interaktive Onlinekarte zeigt, wann voraussichtlich während der Bauzeit wo gearbeitet wird und wie sich die Arbeiten auf den Betrieb, den Individualverkehr sowie den Rad- und Fußverkehr auswirken: www.nuernberg.de/internet/soer_nbg/baustellenliste_vms.html

Stets aktuell informiert
Alle aktuellen Informationen gibt es stets unter vag.de sowie in der NürnbergMOBIL-App. Persönliche Beratung bieten die Mitarbeiter*innen des VAG-Servicetelefons unter 0911/283-4646.
Unsere Strassenbahn-Neubaustrecken.

Stadtpark (SL 7) Eröffnung Ende 2026.
Minervaplatz (SL 4/11) Baubeginn Oktober 2025, Eröffnung 2027.
Bauernfeindstr. (SL 7) Baubeginn 2026.
Erlangen, Herzogenaurach (SL 4/10) Baubeginn 2028.



1 mal bearbeitet. Zuletzt am 17.07.2025 15:29 von Marktkauf.
Zitat
Marktkauf
Unsere Strassenbahn-Neubaustrecken.

Stadtpark (SL 7) Eröffnung Ende 2026.
Minervaplatz (SL 4/11) Baubeginn Oktober 2025, Eröffnung 2027.
Bauernfeindstr. (SL 7) Baubeginn 2026.
Erlangen, Herzogenaurach (SL 4/10) Baubeginn 2028.

Nein, geplante Eröffnung für die 7 zum Stadtpark ist (nach aktuellem Stand) September 2026, nicht Ende 2026.
Nein, der Minervaplatz wird nur von der Linie 4 angefahren werden, nicht auch von der 11. Die 11 wird weiterhin in Gibitzenhof enden, wenn auch in leicht versetzter Lage.

Steht aber auch schon alles in den bisherigen Beiträgen in diesem und anderen Threads.



1 mal bearbeitet. Zuletzt am 18.07.2025 19:24 von U-Bahn-User.
Zitat
U-Bahn-User
Zitat
Marktkauf
Unsere Strassenbahn-Neubaustrecken.

Stadtpark (SL 7) Eröffnung Ende 2026.
Minervaplatz (SL 4/11) Baubeginn Oktober 2025, Eröffnung 2027.
Bauernfeindstr. (SL 7) Baubeginn 2026.
Erlangen, Herzogenaurach (SL 4/10) Baubeginn 2028.

Nein, geplante Eröffnung für die 7 zum Stadtpark ist (nach aktuellem Stand) September 2026, nicht Ende 2026.
Nein, der Minervaplatz wird nur von der Linie 4 angefahren werden, nicht auch von der 11. Die 11 wird weiterhin in Gibitzenhof enden, wenn auch in leicht versetzter Lage.

Steht aber auch schon alles in den bisherigen Beiträgen in diesem und anderen Threads.

OK

Linie 7 Stadtpark etwas eher.
Linie 4/11 Minervaplatz. Ich hatte die neue Wendeschleife Gibitzenhof für die Linie 11 mit eingerechnet.

Du hast natürlich Recht
Linie 4 bis zur Worzeldorer Str.
Linie 11 bis zur neue Schleife Gibitzenhof.



1 mal bearbeitet. Zuletzt am 20.07.2025 14:18 von Marktkauf.
https://www.nuernberg.de/internet/verkehrsplanung/tram_minervastrasse.html]

Unter folgendem Link war lange Zeit, nur der obere Teil der Aussage zu lesen und wurde dann ergänzt



1 mal bearbeitet. Zuletzt am 28.07.2025 15:40 von Timboli91.


Die Gleiserneuerung für den Nordabschnitt der Allersberger Str. wurde ausgeschrieben: 496187-2025 - Wettbewerb

Gemäß dem den Vergabeunterlagen beigefügten Bauzeitenplan soll es SEV von Ende Februar 2026 bis Ende Mai 2027 geben - auch wenn man fairerweise sagen muss, dass parallel dazu Kanalbauarbeiten durchgeführt werden, finde ich das für ein paar Hundert Meter Gleiserneuerung unglaublich lange.
Zitat
U-Bahn-User
Die Gleiserneuerung für den Nordabschnitt der Allersberger Str. wurde ausgeschrieben: 496187-2025 - Wettbewerb

Gemäß dem den Vergabeunterlagen beigefügten Bauzeitenplan soll es SEV von Ende Februar 2026 bis Ende Mai 2027 geben - auch wenn man fairerweise sagen muss, dass parallel dazu Kanalbauarbeiten durchgeführt werden, finde ich das für ein paar Hundert Meter Gleiserneuerung unglaublich lange.

Wenn es nur die Gleiserneuerung wäre, dann erschiene es mir auch so. Die Kanalbauarbeiten dürften nicht wirklich parallel laufen können, sondern sequenziell nach Rückbau der alten und vor Neubau der neuen Gleise. Damit streckt sich der Zeitbedarf ganz automatisch.

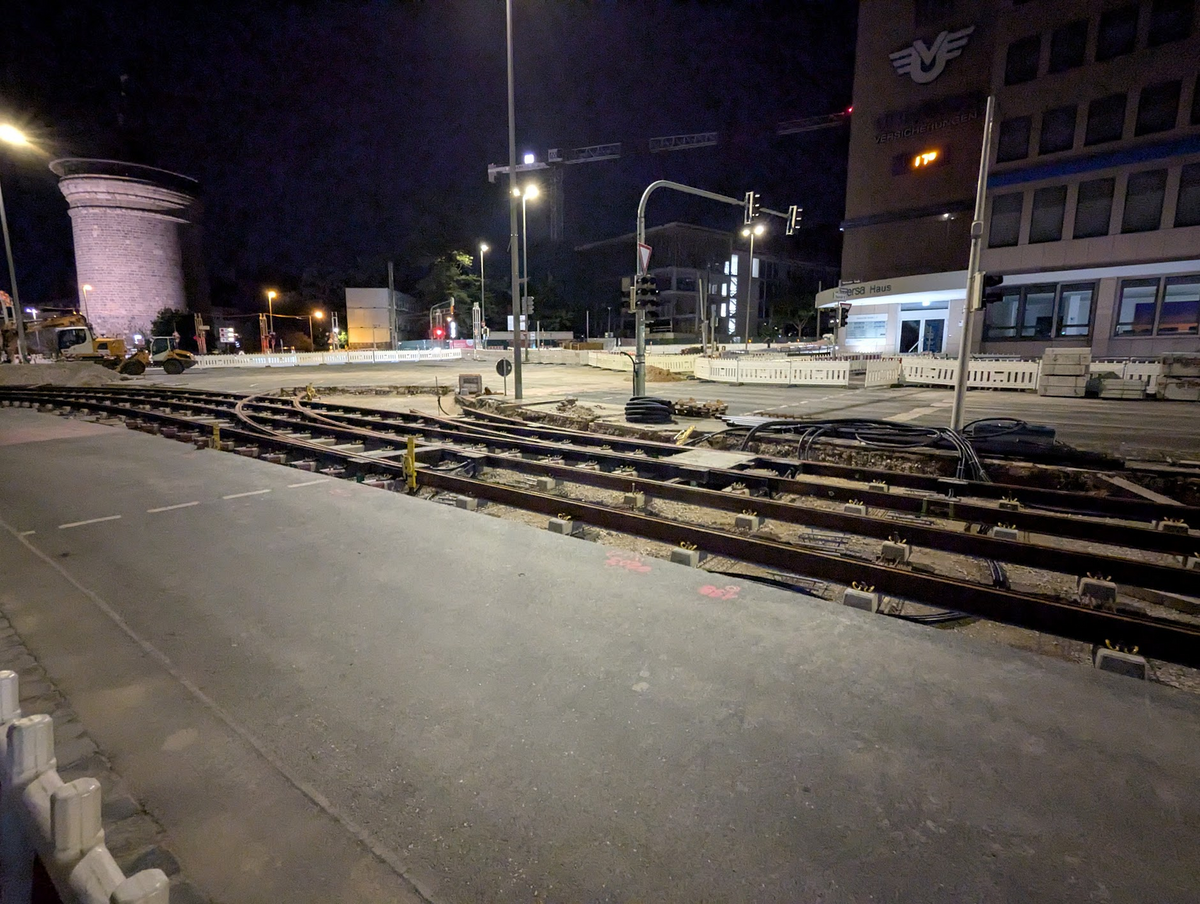

Seit heute liegen am Rathenauplatz die Gleise von und nach Erlenstegen wieder, inkl. Weichen. Verschweißt sind sie noch nicht überall. Einbetoniert sind sie bislang im Bereich der Haltestelle und ein wenig darüber hinaus, teilweise liegt hier sogar schon wieder die Asphaltdecke.
Am Thumenberger Weg scheinen die Gleisbauarbeiten sogar bereits komplett abgeschlossen zu sein, inkl. Asphaltdecke.
Zwischen Ostbahnhof und Tafelhalle wurde dagegen gerade erst ca. 150m Gleis in Richtung Erlenstegen entfernt.


Strassenbahnnetz Nürnberg

38,4 Km Liniennetz Heute
26 Km Erweiterung Erlangen, Herzogenaurach
1,7 Km Erweiterung Gartenstadt
2,5 Km Erweiterung Bauernfeindstr.
An die Stub und Bauernfeindstraße glaub ich erst, wenn tatsächlich gebaut wird.
Zitat
dirk1970
An die Stub und Bauernfeindstraße glaub ich erst, wenn tatsächlich gebaut wird.

Stadtpark
(SL 7)
Eröffnung Ende 2026.

Minervaplatz
(SL 4)
Vorarbeiten 2025.

Bauernfeindstr.
(SL 7)
Baubeginn 2027

Erlangen, Herzogenaurach
(SL 4/10)
Baubeginn 2028

Ich glaube an alle vier Erweiterungen.
An die ersten beiden glaube ich auch, da die Fix sind, bei den anderen bin ich zumindest skeptisch, denn wir kennen doch unsere Region, da kann noch viel zerredet werden, leider.
Der Lichtenreuth-Strecke räume ich gute Chancen auf eine Realisierung ein. Die Frage ist wohl eher, wie weit die Bahn dann mal fahren wird.

Schwierig sehe ich die STUB. Da glaube ich erst dran, wenn die Bauarbeiten tatsächlich starten. Bei der aktuellen Lage in Erlangen dürfte es sehr stark auf die Kommunalwahlen im nächsten Jahr ankommen. Wenn da die "falschen" Parteien gewinnen könnte das Thema, wenn es blöd läuft, erledigt sein.

Grüßle,
der Werkstattmeister
