Zitat
stef487
Es gibt aber noch genug zu tun: Betonierung eines kleinen Gleisteilstücks am Anschluss Sterndamm (rechtes Gleis Richtung Johannisthal/Adlershof),
Zitat
Torsten U
Zitat
stef487
Es gibt aber noch genug zu tun: Betonierung eines kleinen Gleisteilstücks am Anschluss Sterndamm (rechtes Gleis Richtung Johannisthal/Adlershof),
Ich glaube dieses Gleisstück wird nicht betoniert sondern soll grün werden, hatte so etwas auf einem Plan gesehen.
Zitat
stef487
Ich gehe davon aus, dass die Schwellenteile mit Bewehrung einbetoniert werden (müssen), bevor die Schienen eingefasst und dann Erde in die Mitte und an den Rand gefüllt wird. Auf dieser Erde darf dann der Rasen wachsen.
Zitat
Thomas Krickstadt am 5.7.2024 um 5.28 Uhr:
[...] aktuell ist die BVG-Seite <https://nachgefragt.bvg.de/schoeneweide/> [...] nicht mehr vorhanden. [...]
ZitatUpdate
08.07.2024
Neugestaltung der Gleisschleife am Bahnhof SchöneweideModernisierung der Gleisschleife Johannisthal (mehr Platz für die neuen Flexity-Trams)
- Die Gesamtbaumaßnahme läuft weiterhin bis vsl. Ende August 2024. Anschließend Restarbeiten mit geringer Einschränkung
- Über die Inbetriebnahme und Wiederaufnahme des Linienverkehrs informieren wir in Kürze separat
- Anhaltende Arbeiten im Baubereich Gleisschleife Schöneweide (Sterndamm): Vollendung Gleisbau, Fahrleitungsarbeiten, Haltestellen-Ausstattung, technische Abnahmen
- Anhaltende Arbeiten im Baubereich Brückenstraße Süd (Zentrum Schöneweide): Fahrleitungsarbeiten, Haltestellen-Ausstattung, technische Abnahmen
- Anhaltende Arbeiten im Baubereich Schnellerstraße/Michael-Brückner-Straße und Brückenstraße:
- Fahrleitungsarbeiten, Tiefbauarbeiten, technische Abnahmen, Verkehrsumstellung,
- Die derzeitigen Verkehrseinschränkungen bleiben bestehen
- Anhaltende Arbeiten im Baubereich Sterndamm:
- Fahrleitungsarbeiten, Tiefbauarbeiten, technische Abnahmen, Verkehrsumstellung;
- Die derzeitigen Verkehrseinschränkungen bleiben bestehen
Grundinstandsetzungsmaßnahme Wilhelminenhofstraße Ecke Edisonstraße
- Geplanter Bauzeitraum ursprünglich 01.04.2024 bis 30.06.2024
- Neuer Zeitraum: 08.05.2024 bis vsl. 15.08.2024
- Gesamtbaumaßnahme in den Baubereichen Sterndamm/Winckelmannstraße/Haeckelstraße läuft parallel zu den Arbeiten an der Gleisschleife am Bahnhof weiterhin bis vsl. 15. August 2024
Gleiserneuerung Ostendstraße:
- Beginn der neuen Bauphase mit Vollsperrung der o. g. Kreuzung vom 06. Juli 2024 bis vls. zum 17. August 2024
- Durchzuführende Arbeiten: Erneuerung von Schienen, Weichen und Haltestellen auf der Nord-, Süd-, Ost- und Westseite des Königsplatzes; im Anschluss Wiederaufnahme des Linienverkehrs und Beginn der letzten Bauphase mit Sperrung der Wilhelminenhofstraße zwischen Edisonstraße und Schillerpromenade.
- Geplanter Baubeginn: 29.06.2024
- Neuer Baubeginn: 06.07.2024 bis vsl. 27.10.2024
- Durchzuführende Arbeiten: 1.300 Meter Gleiserneuerung auf der Ostendstraße zwischen Wilhelminenhofstraße und Parkstraße
- Gesamtbaumaßnahme läuft parallel zu den Arbeiten Wilhelminenhofstraße Ecke Edisonstraße
- Bauphase 1: vsl. 06.07. - 24.08.2024
- In diesem Zeitraum wird der Abschnitt zwischen Waldowstraße und Wilhelminenhofstraße gesperrt. Die Parkplätze an beiden Straßenseiten entfallen. Die Haltestelle an der Ecke Waldowstraße/Ostendstraße wird verlegt. An der Ecke Slybystraße/Ostendstraße wird eine Ladefläche eingerichtet.
- Bauphase 2: vsl. 25.08. - 15.09.2024
- Im betroffenen Bereich zwischen der Kreuzung Waldowstraße/Ostendstraße und Ostendstraße 20 entfallen die Parkplätze. Die Zufahrt zum Haus in der Ostendstraße 21 ist während dieser Bauphase gesperrt.
- Bauphase 3: vsl. 16.09. - 27.10.2024
- Der betroffene Bereich zwischen Ostendstraße 10 und der Kreuzung Ostendstraße/Parkstraße/Weiskopffstraße/Wasserstraße wird in diesem Zeitraum gesperrt. Die Haltestelle Weiskopffstraße wird verlegt.
.
Zitat
Torsten U
Zitat
stef487
Es gibt aber noch genug zu tun: Betonierung eines kleinen Gleisteilstücks am Anschluss Sterndamm (rechtes Gleis Richtung Johannisthal/Adlershof),
Ich glaube dieses Gleisstück wird nicht betoniert sondern soll grün werden, hatte so etwas auf einem Plan gesehen.
Zitat
Arnd Hellinger am 9.7.2024 um 13.14 Uhr:
[...] Wenn das dann abgebunden hat, kann der Rollrasen aufgebracht werden und anwachsen. Oder füllt man bis zum Schienenkopf Mutterboden auf und sät dann manuell ein?
Zitat
Arnd Hellinger
Zitat
Torsten U
Zitat
stef487
Es gibt aber noch genug zu tun: Betonierung eines kleinen Gleisteilstücks am Anschluss Sterndamm (rechtes Gleis Richtung Johannisthal/Adlershof),
Ich glaube dieses Gleisstück wird nicht betoniert sondern soll grün werden, hatte so etwas auf einem Plan gesehen.
Deiner Webcam nach muss "dieses Gleisstück" aber irgendwann zwischen gestern 15.00 Uhr und heute 12.45 Uhr betoniert worden sein - entsprechend den angrenzenden Abschnitten. Wenn das dann abgebunden hat, kann der Rollrasen aufgebracht werden und anwachsen...
Oder füllt man bis zum Schienenkopf Mutterboden auf und sät dann manuell ein?
Zitat
krickstadt
Zitat
Arnd Hellinger am 9.7.2024 um 13.14 Uhr:
[...] Wenn das dann abgebunden hat, kann der Rollrasen aufgebracht werden und anwachsen. Oder füllt man bis zum Schienenkopf Mutterboden auf und sät dann manuell ein?

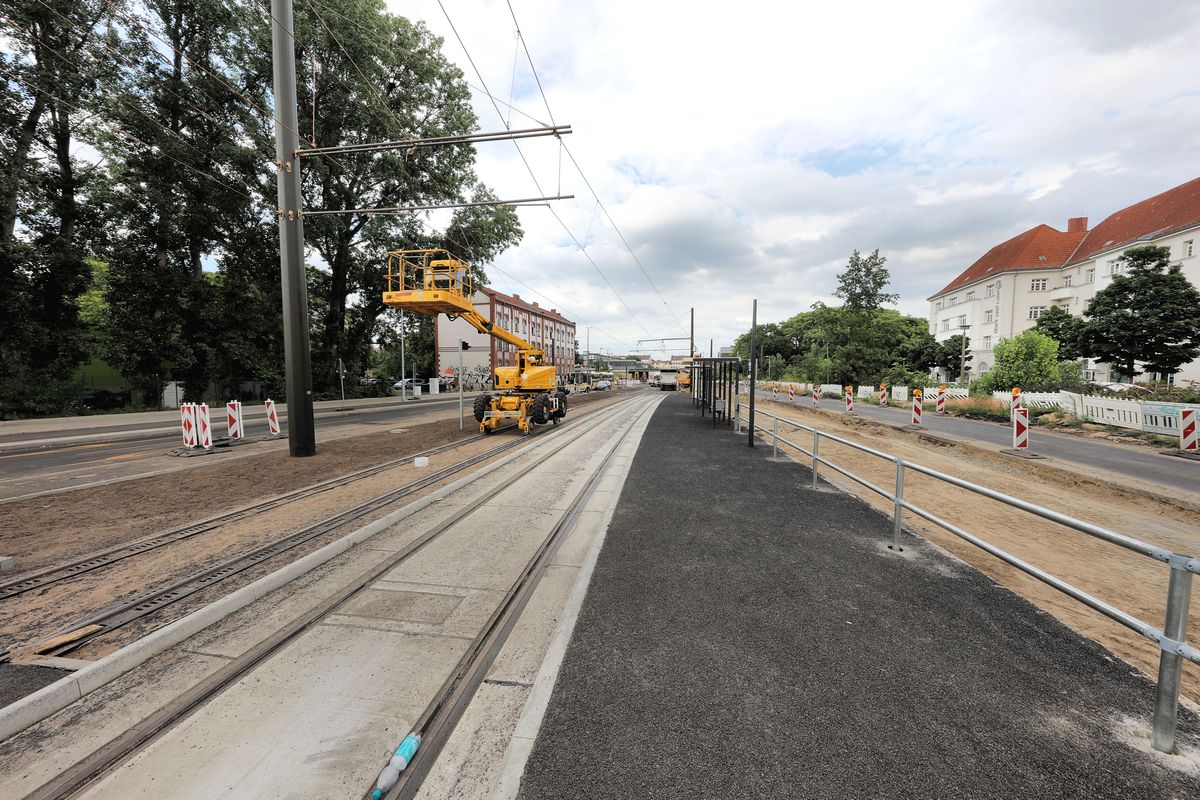

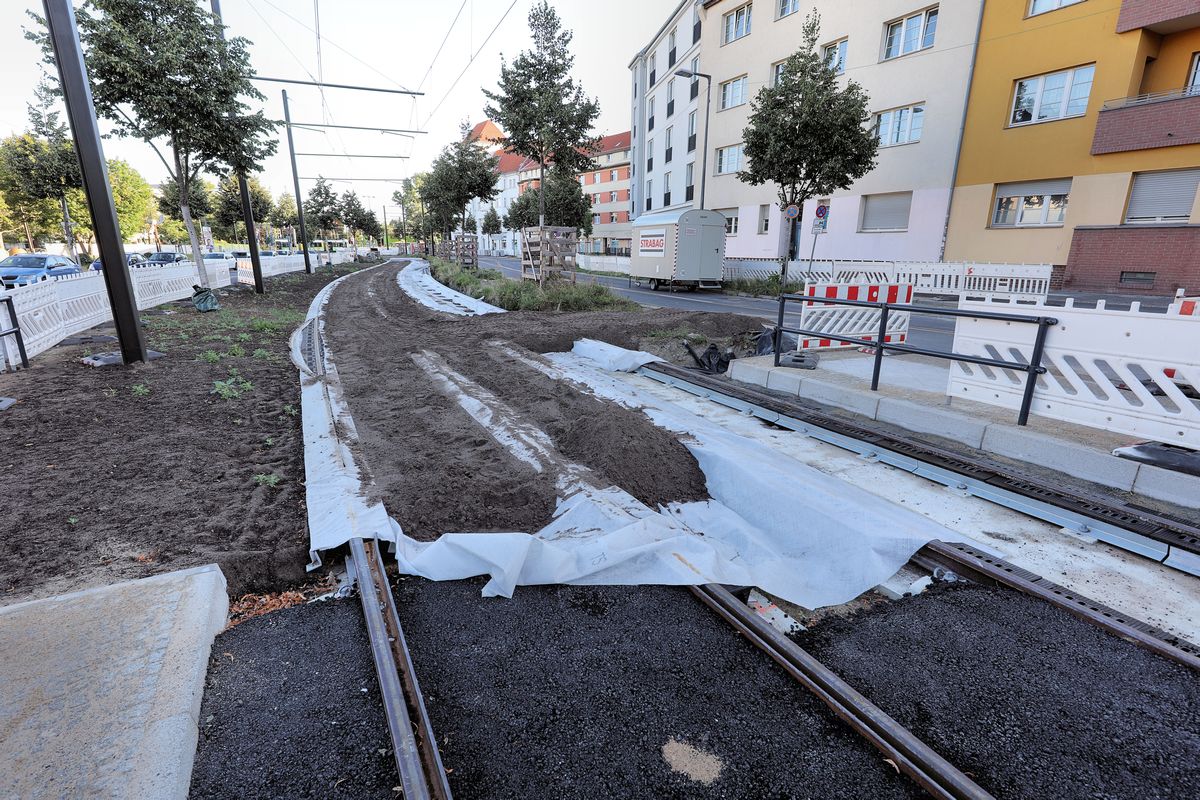

Die Gleise im Sterndamm sind ja schon einmal neu gebaut worden (für Projekt Adlershof 2), und da hat man einfach Mutterboden aufgefüllt und dann langsam Grün wachsen lassen. Hier ohne Boden:

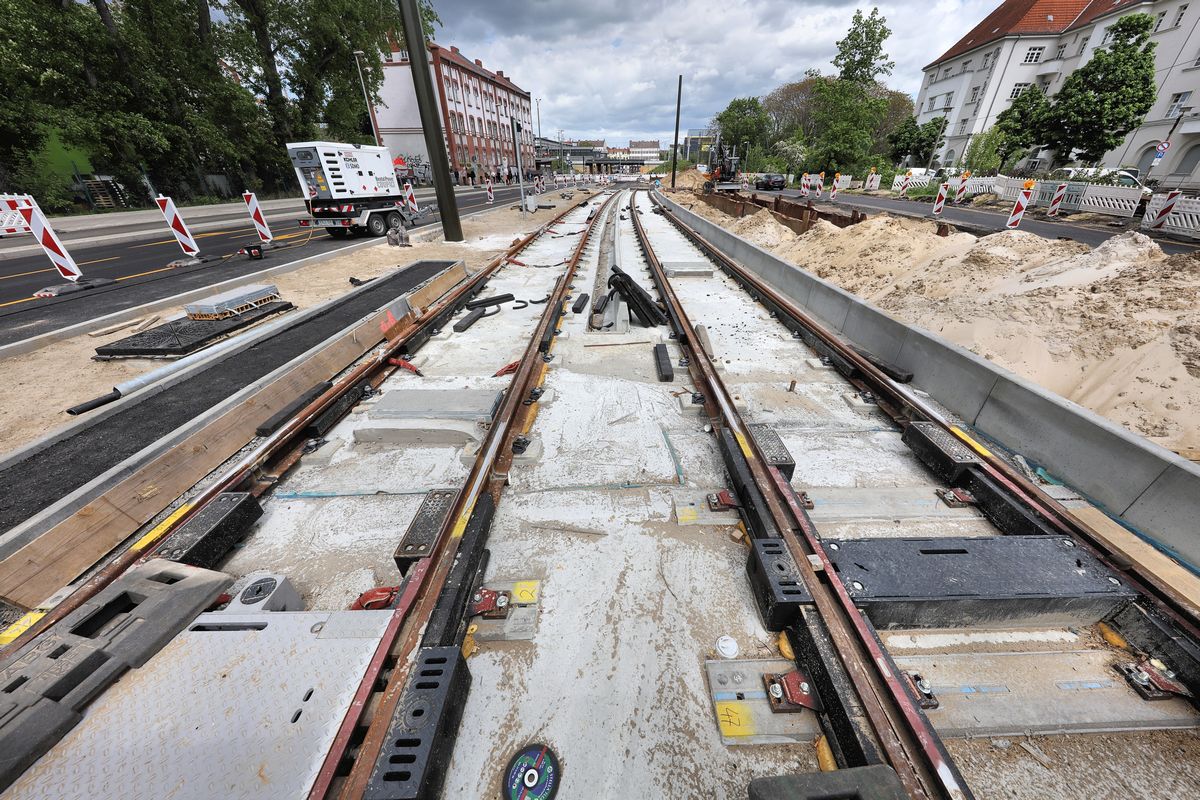

(Webseite, Foto vom 22. Mai 2021)
Gruß, Thomas
Zitat
"Torsten U" am 9.7.2024 um 14.22 Uhr:
[...] ich frage mich, warum die Schienen eigentlich bis zur Kurve wieder rausgerissen wurden.
Zitat
Torsten U
Zitat
Arnd Hellinger
Zitat
Torsten U
Zitat
stef487
Es gibt aber noch genug zu tun: Betonierung eines kleinen Gleisteilstücks am Anschluss Sterndamm (rechtes Gleis Richtung Johannisthal/Adlershof),
Ich glaube dieses Gleisstück wird nicht betoniert sondern soll grün werden, hatte so etwas auf einem Plan gesehen.
Deiner Webcam nach muss "dieses Gleisstück" aber irgendwann zwischen gestern 15.00 Uhr und heute 12.45 Uhr betoniert worden sein - entsprechend den angrenzenden Abschnitten. Wenn das dann abgebunden hat, kann der Rollrasen aufgebracht werden und anwachsen...

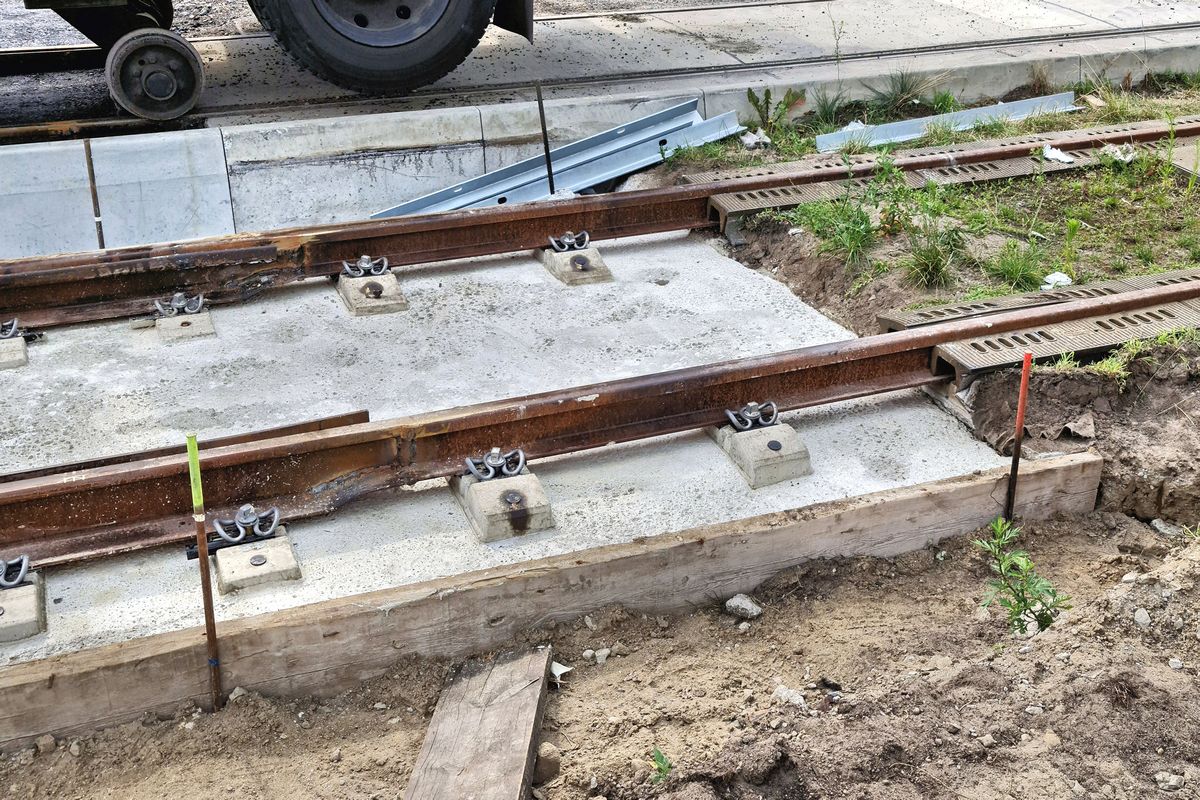

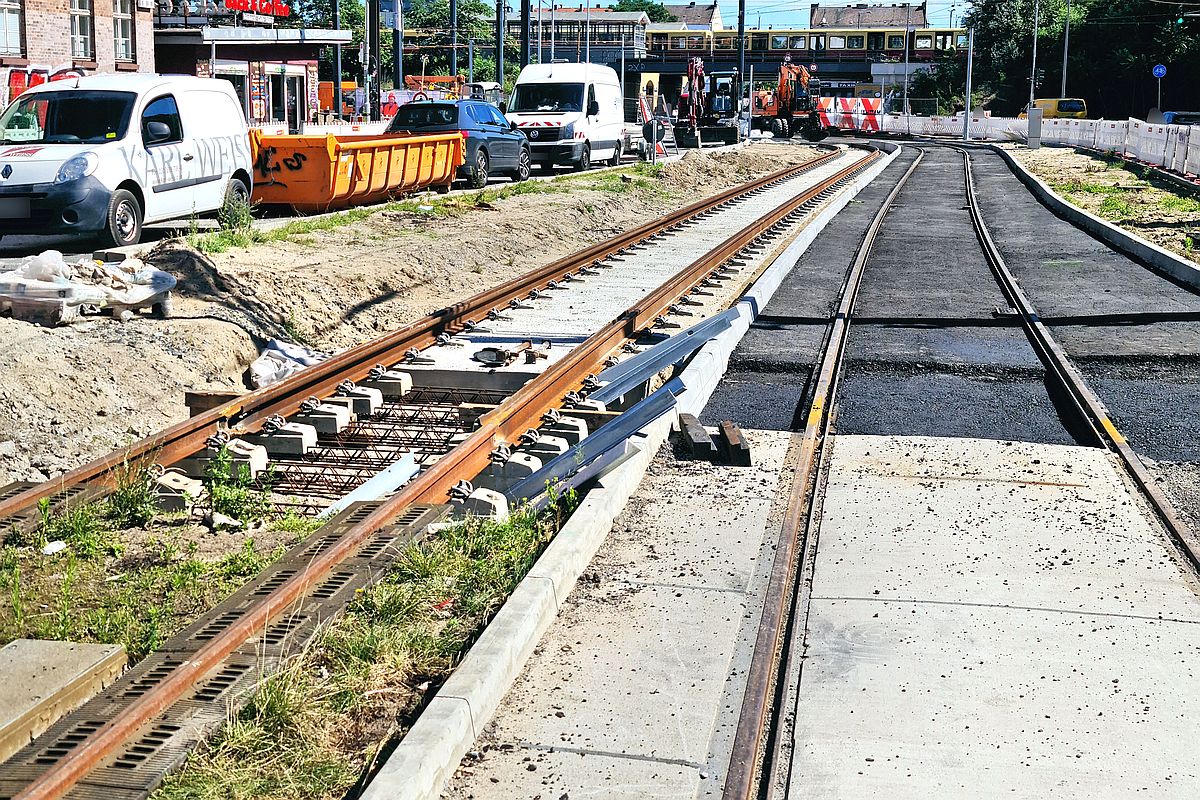

Am Anschluss fehlt der Beton immer noch an dem Richtung Adlershof/Johannisthal führenden Gleis (Foto), der Teil bis zur Kurve wurde schon vor zwei Wochen betoniert.
Zitat
Arnd Hellinger am 9.7.2024 um 16.35 Uhr:
Dann vergleich' doch bitte mal [...]
Zitat
"Torsten U" am 9.7.2024 um 14.22 Uhr:
[...] ich frage mich, warum die Schienen eigentlich bis zur Kurve wieder rausgerissen wurden.
Zitat
Arnd Hellinger am 9.7.2024 um 13.14 Uhr:
Deiner Webcam nach muss "dieses Gleisstück" aber irgendwann zwischen gestern 15.00 Uhr und heute 12.45 Uhr betoniert worden sein [...]
Zitat
"Torsten U" am 9.7.2024 um 14.15 Uhr:
[...] Am Anschluss fehlt der Beton immer noch an dem Richtung Adlershof/Johannisthal führenden Gleis (Foto) [...]
Zitat
krickstadt
Zitat
Arnd Hellinger am 9.7.2024 um 13.14 Uhr:
Deiner Webcam nach muss "dieses Gleisstück" aber irgendwann zwischen gestern 15.00 Uhr und heute 12.45 Uhr betoniert worden sein [...]
Zitat
"Torsten U" am 9.7.2024 um 14.15 Uhr:
[...] Am Anschluss fehlt der Beton immer noch an dem Richtung Adlershof/Johannisthal führenden Gleis (Foto) [...]
Moin,
ich glaube, Arnd hat doch ganz gute Augen
Viele Grüße, Thomas
Zitat
krickstadt
Zitat
Arnd Hellinger am 9.7.2024 um 16.35 Uhr:
Dann vergleich' doch bitte mal [...]

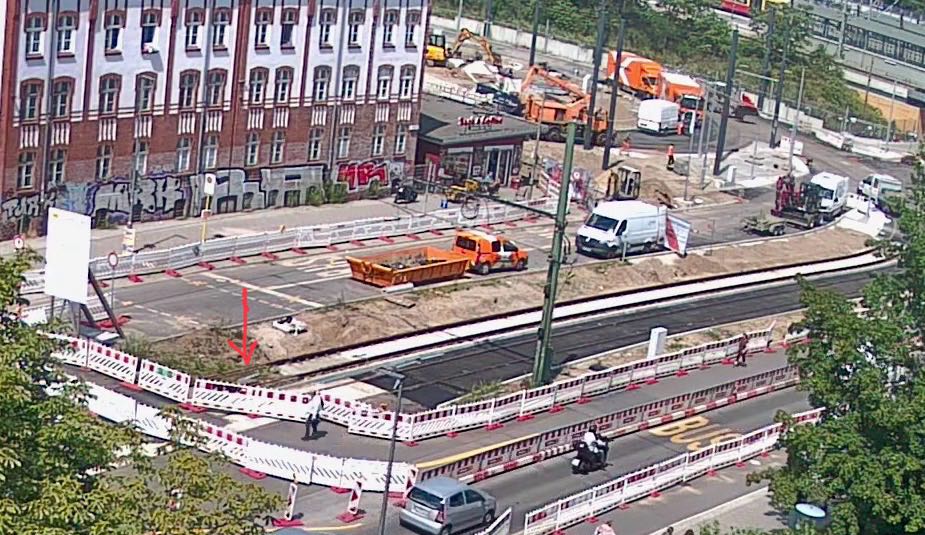

Ich weiß nicht, ob Dir folgende Aufnahme vom 8.7.2024 um 10.30 Uhr hilft (vor allem, weil Du Betonierarbeiten am 8.7.2024 ab 15 Uhr auf den Webcamfotos zu erkennen glaubst), aber das ist meine aktuell letzte Aufnahme von dem Ort:
Zitat
"Torsten U" am 9.7.2024 um 14.22 Uhr:
[...] ich frage mich, warum die Schienen eigentlich bis zur Kurve wieder rausgerissen wurden.

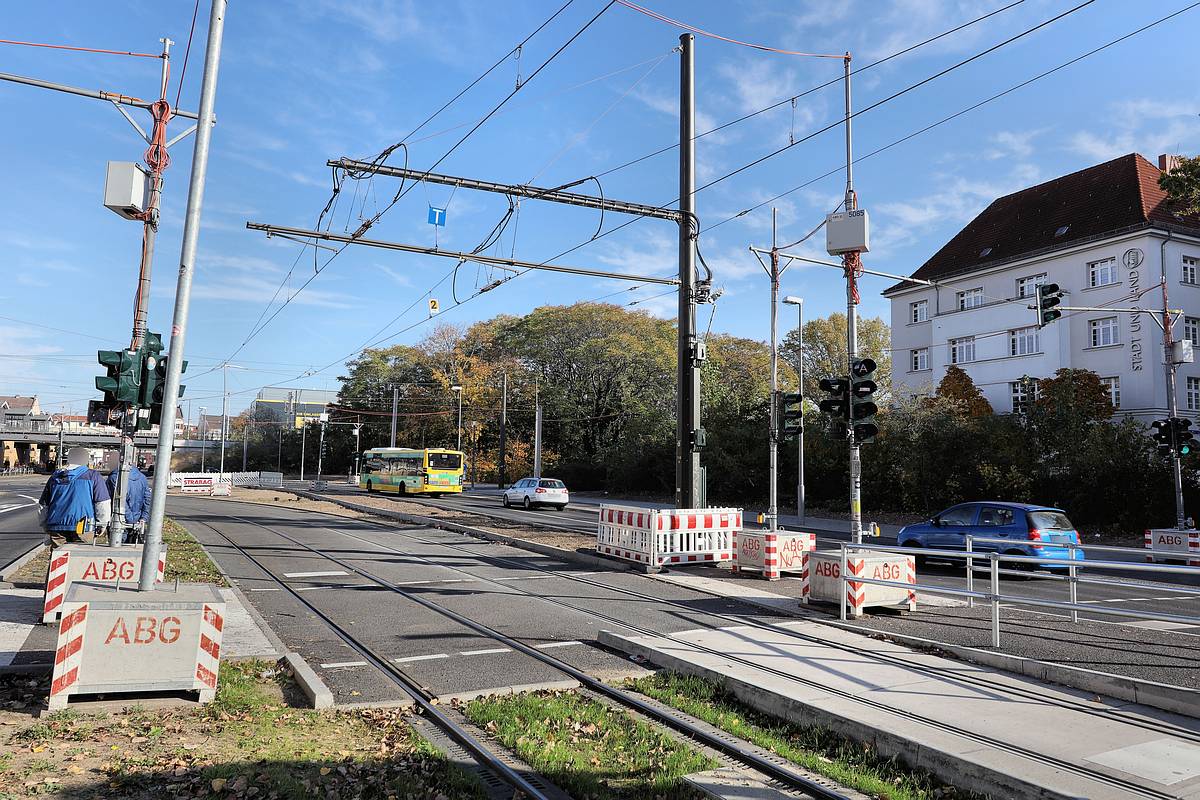

Ich habe noch einmal meine Fotos von Adlershof 2 durchforstet und habe leider kein Foto gefunden, dass die Perspektive vom oberen Foto eingenommen hatte. Es gibt aber ein Foto vom 31. Oktober 2021 (ein Tag nach Eröffnung der Adlershof 2-Trasse), dass die "Stelle" zeigt, ab der die Gleise nun neu gebaut worden sind, und anhand der darin zu erkennenden Linkskurve knapp hinter der "Stelle" die Notwendigkeit des Neubaus ersichtlich sein sollte:
Viele Grüße, Thomas
Zitat
krickstadt
Zitat
Arnd Hellinger am 9.7.2024 um 13.14 Uhr:
Deiner Webcam nach muss "dieses Gleisstück" aber irgendwann zwischen gestern 15.00 Uhr und heute 12.45 Uhr betoniert worden sein [...]
Zitat
"Torsten U" am 9.7.2024 um 14.15 Uhr:
[...] Am Anschluss fehlt der Beton immer noch an dem Richtung Adlershof/Johannisthal führenden Gleis (Foto) [...]
Ich glaube, Arnd hat doch ganz gute Augen
Zitat
Torsten U
Du hast natürlich recht, was ich als noch nicht betoniert ausgemacht hatte ist ja das vorhandene Gleis mit Erdbedeckung.
