Re: Bauarbeiten Langhansstr. 2021: M2, M13, 12, (M1,50) 22.06.2021 12:23 |
Zitat
Logital
Zitat
der weiße bim
Zitat
Nordender
Warum dauert die Sperrung Alex denn so lange?
Weil so viel zu tun ist. Durch das Metrokonzept mit Betrieb rund um die Uhr und das Nachtarbeitsverbot wegen der Ruhe für Anwohner müssen die gesamte Instandhaltung der Straßenbahnanlagen (Gleise, Fahrleitung, Stromversorgung) sowie notwendige externe Bauarbeiten der Leitungsverwaltungen in immer längeren Voll-Sperrpausen erfolgen. Dazu kommt das Schienenverschleissverhalten der Flexity-Fahrzeuge.
Was wäre denn jetzt ohne Metrokonzept anders, wenn eh nicht nachts gearbeitet werden darf?
Und selbst wenn nachts nichts führe und man nachts arbeiten dürfe, hätten die Umbauarbeiten dann in 20 nächtlichen Betriebspausen stattgefunden?
Re: Bauarbeiten Langhansstr. 2021: M2, M13, 12, (M1,50) 22.06.2021 20:43 |
Zitat
der weiße bim
Zitat
Logital
Zitat
der weiße bim
Zitat
Nordender
Warum dauert die Sperrung Alex denn so lange?
Weil so viel zu tun ist. Durch das Metrokonzept mit Betrieb rund um die Uhr und das Nachtarbeitsverbot wegen der Ruhe für Anwohner müssen die gesamte Instandhaltung der Straßenbahnanlagen (Gleise, Fahrleitung, Stromversorgung) sowie notwendige externe Bauarbeiten der Leitungsverwaltungen in immer längeren Voll-Sperrpausen erfolgen. Dazu kommt das Schienenverschleissverhalten der Flexity-Fahrzeuge.
Was wäre denn jetzt ohne Metrokonzept anders, wenn eh nicht nachts gearbeitet werden darf?
Und selbst wenn nachts nichts führe und man nachts arbeiten dürfe, hätten die Umbauarbeiten dann in 20 nächtlichen Betriebspausen stattgefunden?
In der Vergangenheit war das so und bei der U-Bahn wird das immer noch so gehandhabt.
[...]
Re: Bauarbeiten Langhansstr. 2021: M2, M13, 12, (M1,50) 22.06.2021 21:46 |
Re: Bauarbeiten Langhansstr. 2021: M2, M13, 12, (M1,50) 23.06.2021 08:50 |
Re: Bauarbeiten Langhansstr. 2021: M2, M13, 12, (M1,50) 23.06.2021 13:14 |
Re: Bauarbeiten Langhansstr. 2021: M2, M13, 12, (M1,50) 23.06.2021 18:31 |
Re: Bauarbeiten Langhansstr. 2021: M2, M13, 12, (M1,50) 23.06.2021 19:54 |
Zitat
ECG7C
Der Linienverkehr durch die Langhansstraße wird, wie aktuell berichtet, leicht verspätet am 1.Juli wieder aufgenommen.
[www.bvg.de]
Re: Bauarbeiten Langhansstr. 2021: M2, M13, 12, (M1,50) 23.06.2021 20:15 |
Re: Bauarbeiten Langhansstr. 2021: M2, M13, 12, (M1,50) 23.06.2021 20:22 |
Re: Bauarbeiten Langhansstr. 2021: M2, M13, 12, (M1,50) 23.06.2021 23:52 |
Zitat
Hechtwagen
Das mag sein, aber wenn der Zustand so ist, das womöglich Fahrgäste gefährdet werden könnten, kann man keine Haltestellen eröffnen.
Es wäre wahrscheinlich auch erstmal mit provisorischen Ersatzhaltestellen gegangen, aber es sind ja auch noch diverse andere Arbeiten zu erledigen, die das ungeschulte Auge nicht sieht und eine Eröffnung verhindern.
Re: Bauarbeiten Langhansstr. 2021: M2, M13, 12, (M1,50) 24.06.2021 12:44 |
Re: Bauarbeiten Langhansstr. 2021: M2, M13, 12, (M1,50) 24.06.2021 14:00 |
Zitat
ECG7C
Finde den Fehler oder: War der besoffen?
Re: Bauarbeiten Langhansstr. 2021: M2, M13, 12, (M1,50) 24.06.2021 15:30 |
Zitat
ECG7C
Finde den Fehler oder: War der besoffen?
Re: Bauarbeiten Langhansstr. 2021: M2, M13, 12, (M1,50) 24.06.2021 16:58 |
Zitat
BVG Pressemeldung
wir möchten Sie ergänzend zur bereits erfolgten Fahrgast- und Leitstelleninfo kurz informieren, dass sich die Fertigstellung der Bauarbeiten an den Straßenbahngleisen in der Langhansstraße verzögert. Es sind für die Abnahme und Freigabe der Strecke noch Rest- und Räumarbeiten nötig. Unsere Fachleute gehen davon aus, dass dies ca. eine Woche dauern wird. Die bestehende Verkehrsführung mit Schienenersatzverkehr gilt daher weiterhin.
-----
Mit freundlichen Grüßen
BVG-Pressestelle
Re: Bauarbeiten Langhansstr. 2021: M2, M13, 12, (M1,50) 24.06.2021 18:03 |
Re: Bauarbeiten Langhansstr. 2021: M2, M13, 12, (M1,50) 25.06.2021 17:40 |
Re: Bauarbeiten Langhansstr. 2021: M2, M13, 12, (M1,50) 25.06.2021 17:45 |
Zitat
Hechtwagen

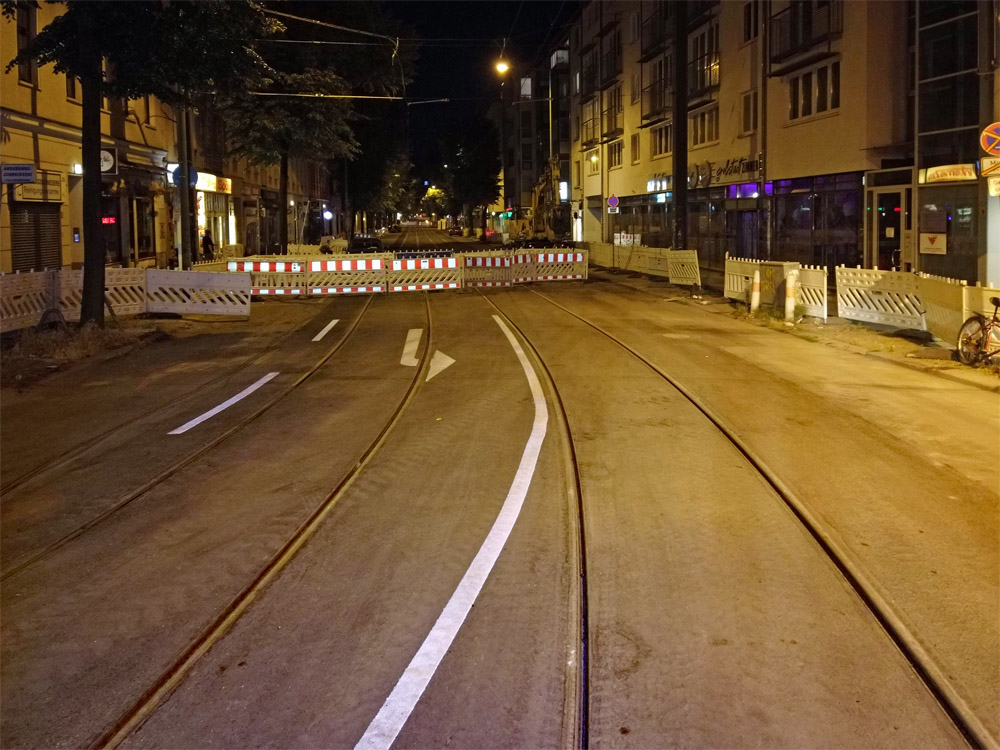

Da hat man hier wohl mitgelesen und die Markierung am Antonplatz korrigiert.
Re: Bauarbeiten Langhansstr. 2021: M2, M13, 12, (M1,50) 25.06.2021 17:56 |
Zitat
Philipp Borchert
Zitat
Hechtwagen
Da hat man hier wohl mitgelesen und die Markierung am Antonplatz korrigiert.
Oder 'n Bauleiter mit zwei gesunden Glotzern hat dem Ausführenden 'n Einlauf verpasst...
